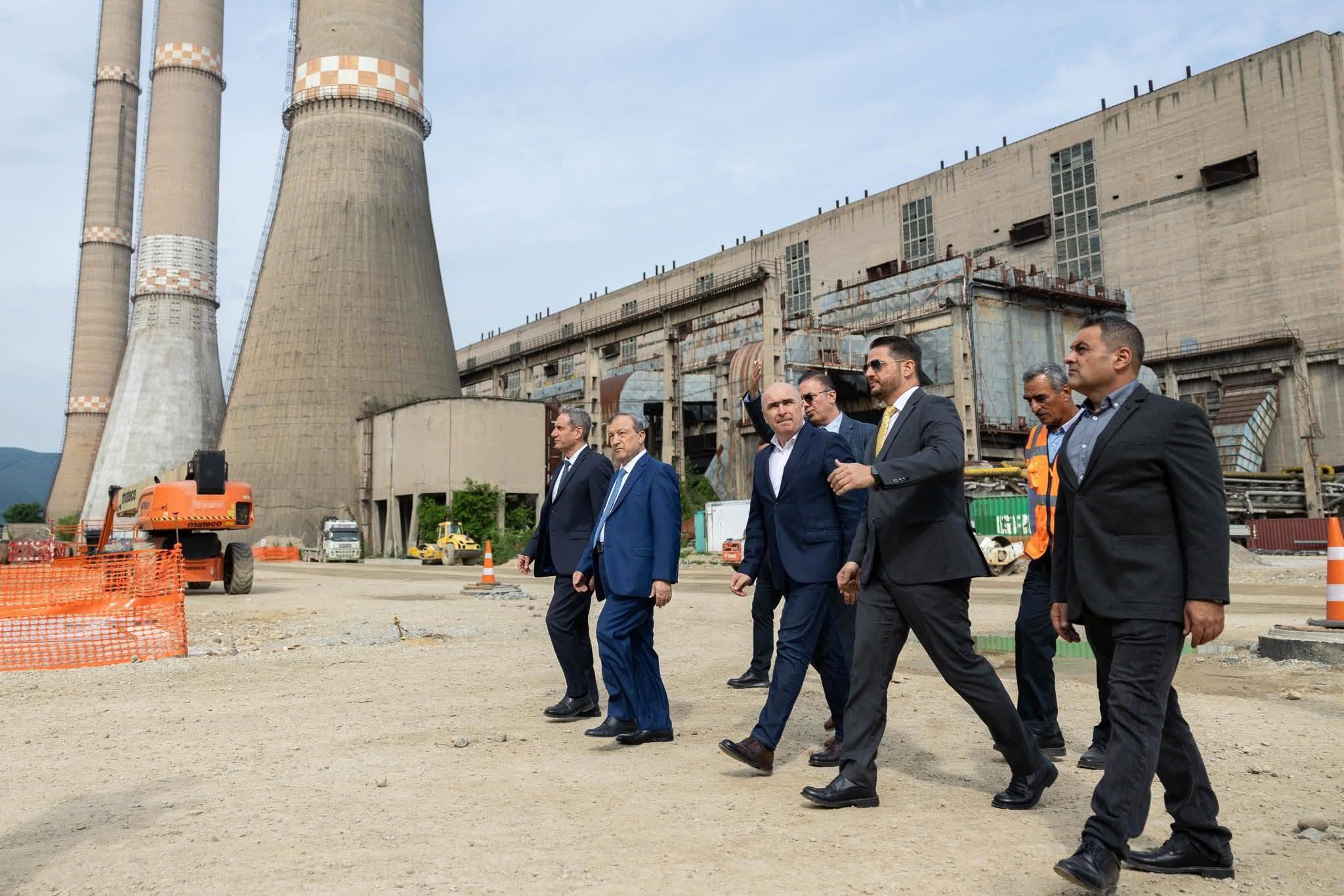

Premierul Ilie Bolojan a vizitat vineri șantierul Centralei Mass Mintia din județul Hunedoara, unde se construiește cea mai mare centrală pe gaz din Uniunea Europeană de pe un singur amplasament – un proiect de 1.700 MW și peste 1,2 miliarde de euro investiție privată. Vizita a scos la iveală întârzieri în coordonarea dintre investitor, Transgaz și Transelectrica, iar premierul a confirmat că investitorul a solicitat amânarea termenului de finalizare.
Proiect strategic, avans de 83%, dar riscuri de întârziere
Construită pe locul fostei termocentrale pe cărbune, centrala de la Mintia este realizată în prezent în proporție de peste 83% și reprezintă un proiect strategic pentru securitatea energetică a României, reducând dependența de importuri și consolidând capacitatea de producție internă în perioadele de consum ridicat.
Cu toate acestea, premierul a recunoscut, la conferința de presă de la Deva, că există probleme nerezolvate pe mai multe paliere. „Există aspecte care nu au fost finalizate la timp, atât în ceea ce privește partea de conectare la rețele, partea de asigurare de gaz, dar și aspecte care țin de contractori și de proiectul propriu-zis. Ca atare, există o probabilitate, într-adevăr, ca acest proiect să fie amânat”, a declarat Bolojan.
Calendar revizuit: primul bloc energetic, alimentat din această lună
În urma discuțiilor purtate la fața locului cu investitorii, cu Transgaz și cu Transelectrica, premierul a anunțat stabilirea unor grafice concrete de lucru. Potrivit acestora, în cursul lunii iunie urmează să fie asigurată alimentarea primului bloc energetic, iar spre sfârșitul verii – a celui de-al doilea. Dacă toate angajamentele vor fi respectate, din toamna acestui an, centrala ar putea funcționa la două treimi din capacitate, urmând ca funcționarea la capacitate maximă să fie atinsă cel mai târziu în primăvara anului 2027.
Atingerea capacității maxime este condiționată de finalizarea de către Transelectrica a extinderii capacității liniei de înaltă tensiune pe direcția Timișoara, care să permită evacuarea producției tuturor celor trei grupuri ale centralei. Totodată, Transgaz și investitorul trebuie să finalizeze lucrările la stația de conectare cu magistralele de gaz, cu termen recomandat de premier pentru luna august.
„Săptămâna următoare voi clarifica cu managementul Transgaz delegarea unei echipe speciale, pentru ca toate aspectele birocratice, toate lucrurile care țin de autorizații, să fie derulate în avans, în așa fel încât, după ce toate lucrurile sunt rezolvate, să nu mai trebuiască să mai așteptăm o lună-două pentru ca această centrală să intre în producție”, a subliniat Bolojan.
„De 40 de ori mai complex decât o centrală obișnuită”
Premierul a apărat prudența investitorului în privința termenelor, apelând la o comparație din experiența sa de primar al Oradiei. „Când eram primar în Oradea, primăria a înlocuit o centrală pe cărbune cu una pe gaz. Am montat o turbină de 42 de MW și, în momentul în care ne-am propus să o punem în funcțiune, nu a mers din prima zi, pentru că senzorii decuplau. Aici sunt 1.700 MW – trebuie gândit de 40 de ori”, a explicat Bolojan, adăugând că, pentru o investiție de asemenea complexitate, cu mulți contractori implicați, este „imposibil să funcționeze perfect din prima zi”.
„E mult mai bine să îți iei o marjă de siguranță, decât să supralicitezi și să nu respecți termenele”, a conchis premierul.
Miză națională: energie mai ieftină și mai multă independență energetică
Dincolo de problemele de calendar, Bolojan a reiterat importanța strategică a proiectului pentru România. Centrala de la Mintia va însemna mai multă energie produsă intern, mai puține importuri și o capacitate sporită de a acoperi consumul în perioadele dificile. „Fără investiții serioase în energie, capacități noi de producție și infrastructură modernă, nu putem avea competitivitate economică, stabilitate și prețuri corecte pentru cetățeni”, a afirmat premierul.
